Naložbe v komunalno infrastrukturo so v teku
Datum: 10. januar 2024
Naložbe v javno vodovodno infrastrukturo za oskrbo s pitno vodo in za ravnanje z odpadno vodo so izrednega pomena, saj z njimi ohranjamo vrednost premoženja lokalne skupnosti in skrbimo za trajnostni razvoj soodvisnih sistemov.
Tudi naložbe, navedene v nadaljevanju, sledijo strategiji razvoja vodovodnega in kanalizacijskega omrežja v občini Radovljica.
Naložbe v komunalno infrastrukturo so v teku

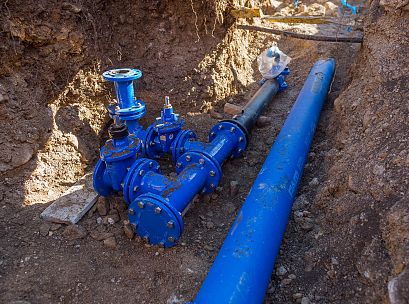

Vodovod in kanalizacija Lancovo
Gradnja vodovodnega in kanalizacijskega omrežja Lancovo, sofinancirana z evropskimi sredstvi, je v zaključni fazi. Dela so potekala tudi v Radovljici na območju ulic Cesta svobode, Cesta na Jezerca, Na Mlaki in Gradiški poti. V sklopu novega kanalizacijskega sistema Lancovo so tudi tri črpališča in »mikro tuneling«, priključen na obstoječ kanalizacijski sistem v Donici, ki se zaključuje na CČN. Predvidoma v sredini leta 2024 bo steklo priključevanje novih uporabnikov na kanalizacijski sistem. Priključitev na nov kanalizacijski sistem je za uporabnike, ki so na območju opremljanja, obvezna v roku šestih mesecev od izgradnje oziroma pridobitve uporabnega dovoljenja.
Vodovod in kanalizacija Kamna Gorica – 1. faza
Ob koncu leta 2022 je stekla gradnja 1. faze vodovoda in kanalizacije v Kamni Gorici, za katero je Občina Radovljica na razpisu pridobila sofinanciranje z evropskimi sredstvi v višini 50 %. V 1. fazi potekajo gradnja sekundarnega oziroma oskrbovalnega vodovoda za območje Kamne Gorice, gradnja dela magistralnega vodovoda Lipniška dolina, ki bo v prihodnje povezoval vodovodni sistem Radovljica s širšim območjem Krope oziroma Lipniško dolino, ter gradnja sekundarnega kanalizacijskega omrežja. V 1. fazi bo v Kamni Gorici zgrajena približno polovica vodovodnega in kanalizacijskega omrežja, v 2. fazi pa preostanek. V okviru gradnje komunalne infrastrukture se obnavljajo vsi vodovodni priključki, v vaškem jedru je bil postavljen nov pitnik. Zaradi novih okoliščin se bo trasa primarnega vodovoda LTŽ DN 200 v letu 2024 gradila po državni cesti in ne skozi staro vaško jedro. Nova trasa vodovoda, ki predstavlja tudi del prihodnje povezave med Radovljico in Kropo, je z več vidikov bolj optimalna.
Vodovod Češnjica – Rovte – 1. faza
V septembru 2023 je skupaj z širitvijo oz. posodobitvijo energetskega omrežja stekla gradnja 1. faze povezovalnega vodovoda med naseljema Češnjica in Rovte, ki je bila v istem letu tudi zaključena. Ta povezava bo pomembno prispevala k zanesljivosti za oskrbo s pitno vodo in tudi požarno vodo na tem območju. Želimo si, da bi se kmalu izvedla še 2. faza, ki bi se zaključila z vtokom v vodohran Rovte in bi skupaj s 1. fazo pomenila zaključeno celoto med obema naseljema.
Vodovod Kropa – Brezovica – 2. faza
V začetku leta 2024 se bo pričela gradnja 2. faze povezovalnega vodovoda med Kropo in Brezovico, kar skupaj s 1. fazo (izvedena leta 2011) predstavlja zaključeno celoto povezave med Kropo in Brezovico, hkrati pa je to še del povezave med Kropo in Poljšico, ki se po fazah obnavlja od leta 2005 naprej.
Nadgradnja Centralne čistilne naprave Radovljica
Obremenitev CČN se je zaradi novih priključevanj na kanalizacijo na območju občin Radovljica in Žirovnica dodatno povečala. Kmalu se bodo priključevali še uporabniki iz naselja Lancovo in postopno še uporabniki iz določene »vrzeli« na območju Radovljice, Lesc in Zapuž.
Za povečavo in rekonstrukcijo CČN Radovljica je Občina Radovljica pridobila gradbeno dovoljenje, kar je predpogoj tudi za kandidiranje na razpisih za pridobivanje finančnih sredstev. Glede na negotove razmere, ki so posledica različnih kriz v zadnjih letih, se po naši oceni začetek gradnje premika nekoliko v prihodnost. V okviru rekonstrukcije CČN bo treba posodobiti merilno-regulacijsko in programsko opremo, kot jo imajo sodobne CČN. Za obstoječo opremo praktično ni več mogoče dobiti strojne in programske opreme. Boljša merilno regulacijska oprema bo omogočala dodatno optimizacijo procesov na CČN.
CČN močno obremenjujejo tudi meteorne vode iz obstoječega mešanega kanalizacijskega sistema. Za območje Radovljice in Lesc je izdelana idejna zasnova ravnanja z meteornimi odpadnimi vodami iz javnih površin, ki bo podlaga za prihodnje urejanje in rekonstrukcijo cest ter ulic. Delno se težava z meteornimi vodami za območje naselja Radovljica rešuje v okviru gradnje nove kanalizacije za območje naselja Spodnje Lancovo. Izvedba naložb sledi omenjeni idejni zasnovi. Podobna zasnova bi morala biti izdelana tudi za območje občine Žirovnica.
